11月1日,濟南市北園大街快速路西延工程完成了主道第二聯鋼箱梁橋面半副“超高韌性混凝土“(以下簡稱STC)的澆筑施工,標志著本標段橋面結構施工,進入了最后的沖刺階段,也為按期達到業主要求的12月16日通車創造了條件。

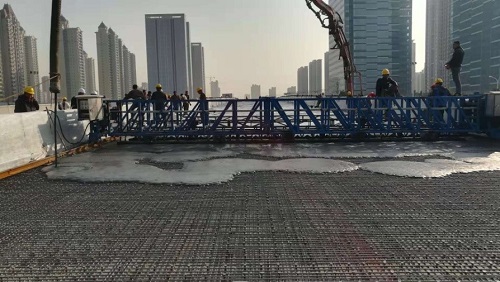

STC澆筑
STC由水泥、粉煤灰、礦渣、硅灰、石英砂及粉、鋼纖維、減水劑和水等組成。相比常規砼,其水灰比為0.16~0.22,故具有極高的抗拉、抗壓強度,能有效的增強抗裂性能、增加韌性、減少收縮,特別適合鋼結構橋面使用的條件苛刻、應力復雜、疲勞敏感、薄層組合聯接可靠、耐久性優異等結構要求。
本工程STC設計厚度60mm,抗折強度為25Mpa(STC25),相應的抗壓強度140 Mpa,采用剪力釘與鋼橋面板焊接(Φ13*50 間距150*150)、密集布筋(Φ10 50*50雙向)。STC的終凝約為48h,后期養護采用特殊工藝,進行高溫蒸養(80~90C0),所需時長約為72h。
STC屬新材料、新工藝在本工程中的首次應用,目前尚無國家標準。本次施工及驗收采用湖南省地方標準《鋼—超高韌性混凝土輕型組合結構橋面技術規范》(DB 43/1173—2016)。超高性能輕型組合橋面結構優點明顯:提高了橋面剛度,大副降低鋼橋面應力,延長鋼橋面搞抗疲勞壽命;解決橋面鋪裝易損壞難題,實現結構層及面層瀝青磨耗層周期內無需維護;減輕橋梁自重和提高鋼橋面防火安全性能;節省橋梁全壽命周期成本。

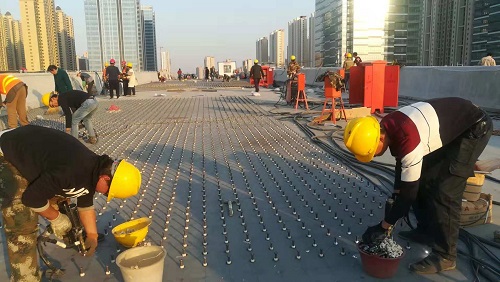

橋面剪力釘焊接

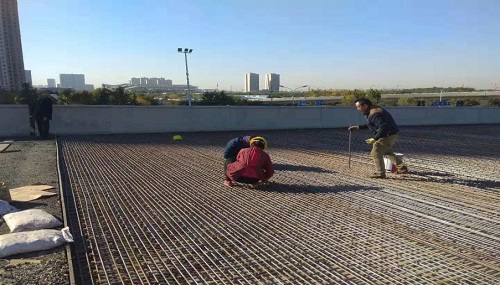

橋面鋼筋網安裝
STC蒸氣養護
“北園大街快速路西延建設工程第三標段”,現在工期已進入最后沖刺階段,采取全天飽和施工。目前除主道第二聯、A匝道第四聯鋼箱梁外,其它橋路面均已完成結構及首層瀝青攤鋪。預計在11月中旬,將全部完成最后鋼箱梁的STC澆筑及橋面瀝青鋪裝,屆時各項影響使用功能的附屬設施,將在全面同步、有序中強力推進,確保工程達到業主方按期投入使用的總目標。
